智东西6月22日消息,本周一,国家电力投资集团有限公司2022年天枢云、天枢一号(网关型)、天枢一号(服务器型)、电投云建设项目发布公开竞争性谈判成交结果公告。阿里云中标天枢一号(服务器型)建设项目和电投云建设项目,中标总金额为1.8亿元。京东中标天枢云建设项目和天枢一号(网关型)建设项目,中标总金额为1.17亿元。
该项目于2022年4月21日发布公开竞争性谈判采购公告,6月16日发布公开竞争性谈判成交候选人公示。
国家电投是中国五大发电集团之一、全球最大的光伏发电企业,本次提及项目是其在县域开发及大客户合作的战略背景下提出的。国家电投将利用天枢云平台汇集能源网用户数据,然后融合其社群网,联通其政务网,助力其“三网融合”战略落地。
一、阿里云1.8亿元,京东1.17亿元,布局能源监视预测

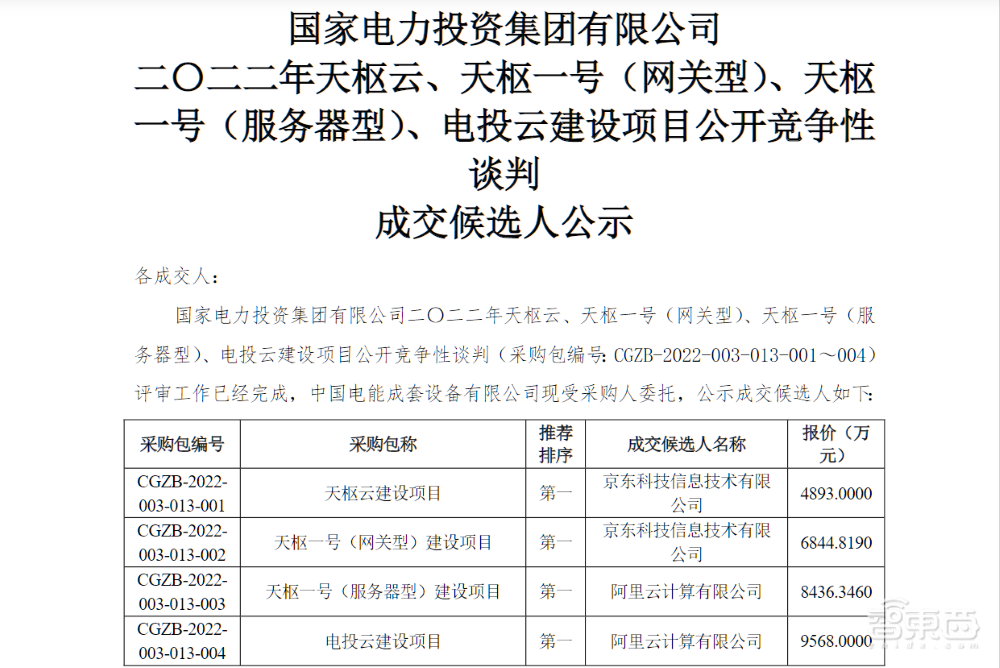

根据项目成交结果公告和成交候选人公示公告,阿里云8436万元中标天枢一号(服务器型)建设项目,9568万元中标电投云建设项目,合计1.8亿元;京东4893万元中标天枢云建设项目,6844.8万元中标天枢一号(网关型)建设项目,合计1.17亿元。阿里云和京东分别为其所中标包的推荐排序第一名。
天枢一号是国家电投在2021年发布的综合能源管控与服务平台,集成有能源监视、调控、预测、分析、运维等9类功能。
二、北京、贵州两地建设,支撑电投智慧能源业务
京东中标的天枢云项目建设地点在北京。该项目是要在国家电投一朵云上,建成集团统一的物联网管理平台,形成“云-网-边-端”的能源工业互联网架构。

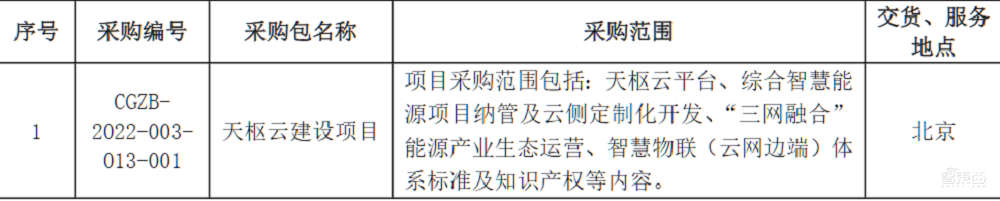

根据采购人也就是国家电投的要求,要建设的天枢云平台需要具备设备连接、边缘管理、终端控制、应用商店以及数据统一、汇聚、转发等功能。
该项目要还实现搭建国家电投集团和其各级下属单位之间互联互通、多层联动的智慧物联底座,对外提供端到端在线智能化的云上能源服务,数字驱动三网融合。三网分别指能源网、政务网和社群网。
根据项目要求,中标企业需要在合同签订后两个月内完成天枢云平台搭建上线,并且上线的天枢云平台还具备物联接入能力。
京东中标的天枢一号(网关型)建设项目建设地点同样在北京。国家电投在之前已经搭建了多个天枢一号边平台来实现场站侧项目的智慧化管理。针对不同的业务场景,天枢一号边平台链接着各综合能源项目。

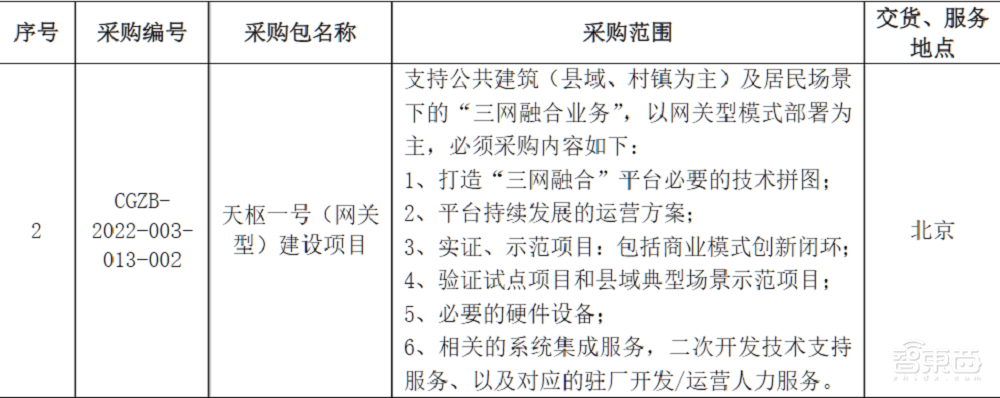

天枢一号(网关型)建设项目有三个建设目标:一是构建以客户为中心的能源互联网,形成智慧能源服务新生态。二是汇集国家电投供能和用能两方面的多维数据,通过集约化管理,实现效益最大化。三是以居民及公共建筑为主要服务场景,将集团的能源设施与公共建筑运营商及居民等生产生活关联,结合平台运营等手段促进整县的光伏、综合能源建设,服务“双碳”目标。
根据招标要求,中标企业要在合同签订后两个月内完成天枢一号(网关型)平台上线,该平台同样要具备物联接入能力。此外,合同签订4个月内,中标企业还需要完成存量项目接入;2022年底,完成新建项目接入。系统试运行6个月后进行项目终验,项目质保期为1年。
阿里云中标的天枢一号(服务器型)建设项目地点在北京。

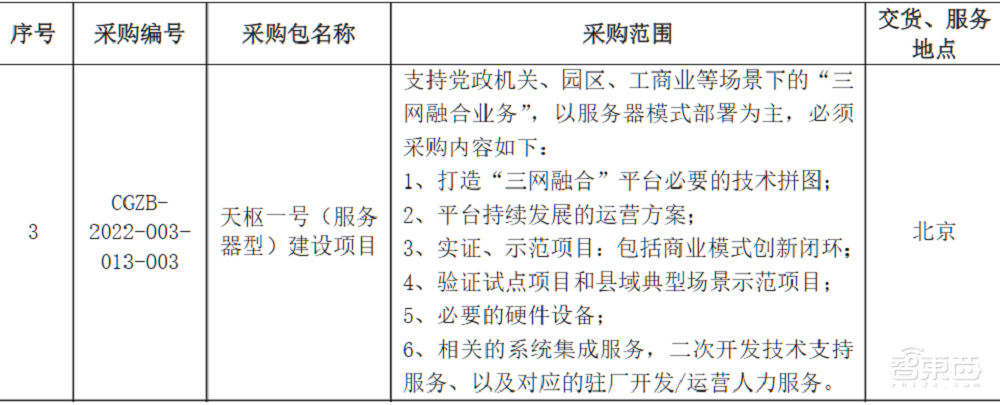

该项目与天枢一号(网关型)建设项目最大的区别在于主要服务场景不同。天枢一号(服务器型)建设项目是以党政机关及工商业为主要服务场景,将集团的能源设施与党政机关政务、工商业业主和租户等的生产经验关联,结合平台运营等手段,促进整县的光伏、综合智慧能源建设,服务“双碳”目标。该项目的其余两个建设目标与天枢一号(网关型)建设项目前两个建设目标一致。
天枢一号(服务器型)建设项目以服务器模式部署为主,支撑党政机关、工商业、园区等场景下的“三网融合业务”。项目进度要求与天枢一号(网关型)建设项目的项目进度要求一致。

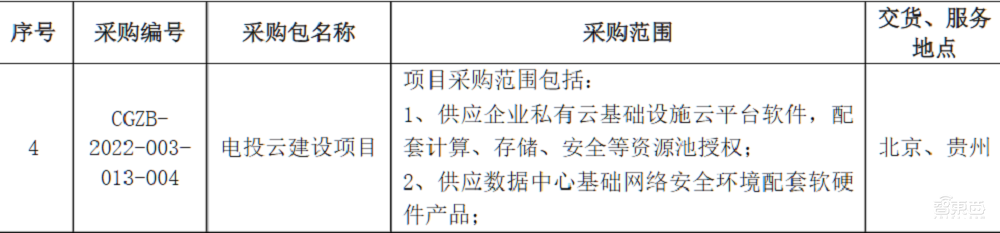

阿里云中标的电投云建设项目的项目地点为北京、贵州两地。国家电投希望通过构建国家电投统一云平台,有效整合内部信息资源,以支撑公司数字化转型发展的战略。国家电投采用自建私有云模式支撑管理和服务数字化应用,项目要求是全面建成具备逻辑集中、物理分散、应用灵活、组件标准等特征的企业级云平台。
同时国家电投还在贵州贵安开展低碳绿色智能的集团级新型数据中心建设,以支撑其“一朵云”建设。
根据招标文件,中标企业要在合同签订后一个月内完成需求调研和初步设计,然后是详细设计方案、产品供货、实施并初验等步骤,项目全部工作应在2023年3月31日前完成,达到一朵云整体上线运行的目标。
结语:互联网云巨头抢滩智慧电网
国家电投斥资约3亿进行云平台建设,目的是为了助力其三网融合战略落地,形成智慧能源服务新生态等。阿里云、京东等互联网云巨头均积极来争取此项目。
其实早在2017年,国家电投就开始了云计算相关的前期调研规划。2018年,国家电投开始落实其私有云建设方案。随着国家电投上云,国家电投的智慧能源布局也逐步展开,推进三网融合,发布综合智慧能源管控与服务平台等。
